软件无书面需求变更,增量工程款能追回吗?广州计算机软件开发合同纠纷亲办案例
广州知识产权法院审理一起典型的计算机软件开发合同纠纷。不少遭遇同类困境的企业,都希望找到擅长办理计算机软件开发合同纠纷的律师处理争议。本案由林智敏律师亲办,属于该类案件中难度较高的情形:在没有盖章版需求变更协议的前提下,依靠间接证据主张大额增量工程款。
我方为广州本地软件科技企业,因甲方码头基建未完工,原定落地江门码头的智慧物流软件项目转至黄埔码头实施,业务场景重构产生大量需求变更工作量。系统上线试运行后,承接合同权利义务的被告,以无书面变更协议、少量功能存在瑕疵为由,拒不组织终验、拒付终验款及大额增量工程款。
林智敏律师整理完整履约证据代理起诉,法院结合邮件、沟通记录酌定变更工作量,判决支持部分终验款及一百九十余万元需求变更增量工程款,为软件企业挽回经济损失。

案号(2021)粤 73 知民初 **** 号,本案由林智敏律师亲办,已隐去当事人与经办机关的真实信息,如有疑虑可在咨询委托阶段向林智敏律师核实材料真实性。

一、计算机软件开发合同纠纷:项目背景与需求变更的由来
2018 年我方与案外企业签订《信息技术开发合同》,承接水上智慧物流码头系统开发,项目为固定总价模式。合同约定,25% 以内需求变更不计费,超出该范围工作量按人天单价结算增量工程款,同时约定驻场开发、试运行、终验整套履约流程。依据《民法典》第五百四十三条,技术开发项目的需求变更,除签署书面协议外,也可以通过双方实际履约行为予以确认。
受甲方基建停滞影响,项目整体迁移至广州黄埔码头。两地码头业务管控逻辑差异巨大,不是简单功能微调,而是整套码头业务流程重构,产生大量超出原 SOW 工作说明书的开发任务。我方按照甲方指令驻场完成开发调试,2020 年 5 月系统上线试运行,核心业务功能正常可用,仅两项次要功能待优化,不影响整体业务运行。
2020 年 9 月,三方签署补充协议,原甲方将计算机软件开发合同全部权利义务转让给本案被告,该转让行为符合《民法典》第五百五十五条规定。系统上线后,我方多次发送验收文档、发函催告对方开展终验、核对变更工作量,但被告消极回避,既不验收也不结算,双方协商无果后我方提起诉讼。
二、计算机软件开发合同纠纷核心争议:无书面变更协议,增量工程款能否主张
计算机软件开发合同纠纷中十分常见的现实困境:项目推进过程中持续调整需求,合作阶段碍于商务关系没有签署盖章变更单,仅留存邮件、会议纪要。一旦发生矛盾,甲方直接以缺少书面变更协议为由拒付增量工程款。
独家办案方法:证据分层组卷法 办理计算机软件开发合同纠纷,不把单方考勤工时作为核心证据。将证据分为变更发起证据、履约交付证据、催告留痕证据、矛盾沟通证据四大类,优先采用双方交互形成的邮件、会议纪要作为举证核心,规避单方材料效力不足的风险。本案正是依靠这套组卷思路,弥补了缺少盖章变更协议带来的举证短板。
庭审中原被告各方观点分歧明显:
各方观点
我方观点:项目更换实施地点是甲方原因造成,属于重大需求变更,已经超出合同 25% 免费调整范围。我方已完成对应开发,系统稳定上线运行。依据《民法典》第五百零九条诚信履行原则,甲方不能以缺少书面变更、未出具终验报告拒绝付款,少量瑕疵我方随时可以整改,不能成为拒付款项的理由。
对方(被告)观点:没有正式变更补充协议,我方提交考勤属于单方材料;开发人员同时参与多个项目,工时无法拆分,不能作为结算依据;系统存在未完成功能,未达到终验标准,付款条件未成就,请求驳回全部诉求。
法院观点:考勤记录不能直接作为结算依据,但双方邮件已经核对 500 余项变更功能点;被告收到验收材料时未提书面异议,直到诉讼才提出功能缺陷抗辩,不能拒付全部款项。即便没有完整书面变更协议,法院可结合全案证据酌定合理工作量,支持合理增量工程款,对未完成功能做价款扣减。值得注意,该裁判结果建立在本案留存大量双向沟通邮件证据的基础上,并非只要项目发生变更就必然能够获得增量工程款支持。
三、计算机软件开发合同纠纷:“怠于验收” 带来的履约与法律后果
合同约定系统初验上线后经过 3 个月试运行,由甲方组织最终验收。本案系统 2020 年 5 月上线,试运行期满,我方多次提交材料催告,被告始终拒绝签署《最终验收合格报告》。

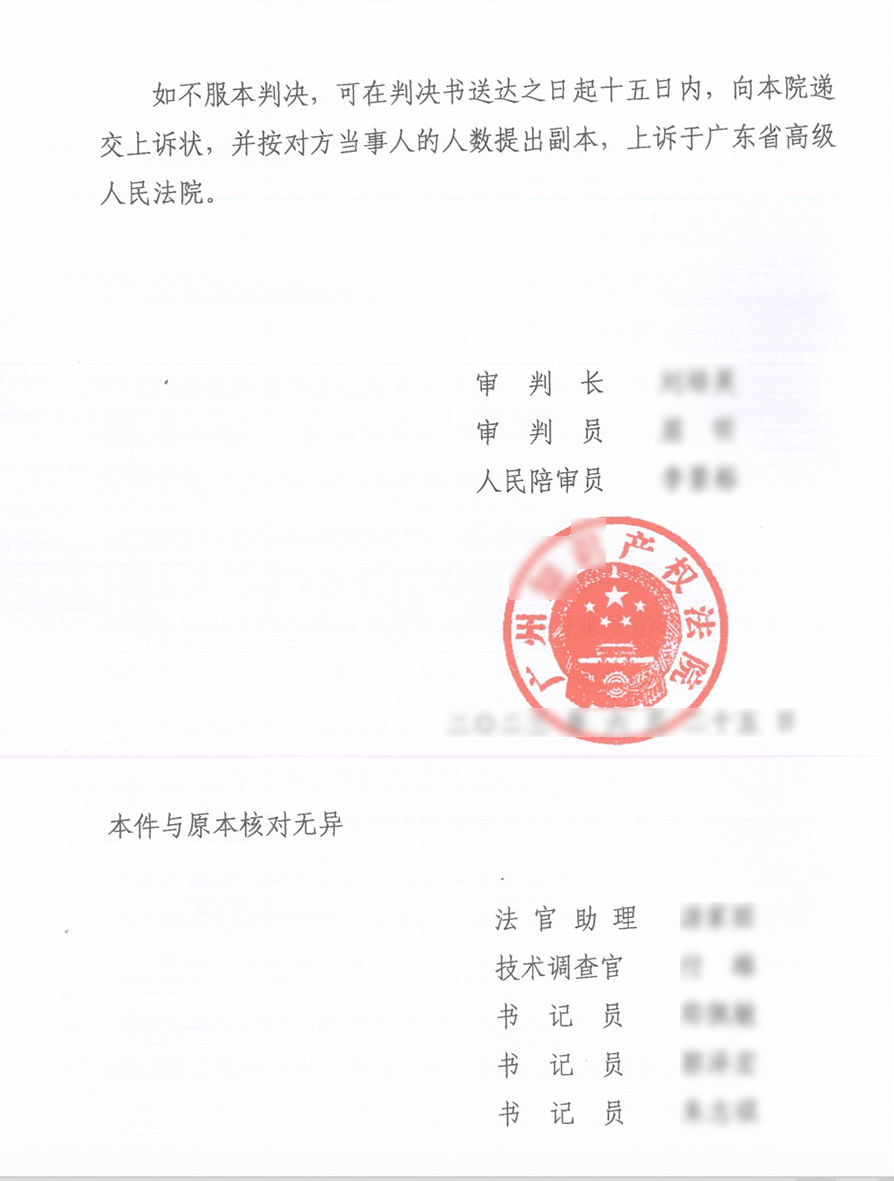

实务要点:依据《民法典》第五百七十七条,拒不履行合同义务应当承担继续履行、赔偿损失等违约责任。计算机软件开发合同纠纷当中,组织验收属于甲方合同义务,甲方签字盖章,并非付款的绝对前置条件,但前提是开发方已经完成核心合同义务。系统已交付上线,甲方无正当理由拒不验收属于怠于履约。法院认定本案项目已达到实质终验条件,被告构成违约,付款条件部分成就,应当支付终验对应款项,仅可对未完成功能酌情扣减价款,无权全部拒付。

四、软件开发项目维权实操,计算机软件开发合同纠纷办案要点总结
不少卷入计算机软件开发合同纠纷的软件企业都会踩同类坑。无论项目尚在履约,还是准备起诉,争取增量工程款要把握四点实操要点。 第一,完整留存需求变更沟通证据。拿不到盖章变更单,也要通过邮件、会议记录固定 “新增需求来自甲方”,本案往来邮件是法院酌定工程款的核心依据。 第二,主动发函确认变更工作量、催告项目验收,留存完整时间线,不要等到项目结束才集中主张变更款项。 第三,区分合同 “免费微调” 与 “重大需求变更”,更换实施场地、重构业务逻辑,应当计入变更结算。 第四,遭遇甲方拖延验收,务必书面催告,保存系统上线使用证据,为诉讼主张 “视为验收达标” 做好准备。
五、案件实务复盘,从计算机软件开发合同纠纷看企业风险规避
很多软件企业在计算机软件开发合同纠纷中陷入被动,根源在于重口头沟通、轻书面留痕,需求变更不做确认,交付后被拖欠工程款。
本案提示:有完整履约沟通证据,即便没有正式变更协议,仍有机会争取增量工程款,但不能因此忽视流程管理。签约时明确需求变更确认规则与人天计价标准;履约中超出 SOW 范围的改动尽量邮件确认,条件允许签署变更单。遇到甲方恶意拖欠结算,不要自行反复拉扯消耗证据时效,应当及时咨询擅长计算机软件开发合同纠纷的律师,评估案件证据条件,避免尾款、增量工程款损失持续扩大。
六、同类案件素人高频 Q&A
Q1:软件开发只有口头需求变更,无盖章协议,能起诉追回增量工程款吗? A:可以起诉主张。法律不强制变更必须盖章书面协议。若邮件、会议记录等可以证明需求由甲方提出且已经开发交付,法院可酌定工作量;证据薄弱则诉求存在不被支持的风险。
Q2:软件存在少量功能瑕疵,发生计算机软件开发合同纠纷,甲方能否拒付全部尾款与增量款? A:不可以。裁判看重整体履约结果,核心功能正常使用的前提下,仅可扣减瑕疵对应价款,不能全额拒付,企业同时要留存愿意整改的沟通记录。
Q3:甲方拖延终验拿不到工程款,找律师打官司前要准备什么材料? A:保存催告验收结算记录、系统上线使用证明,整理合同、SOW 说明书、需求沟通及交付全套材料。材料越齐全,越便于律师完成证据评估、风险预判、制定诉讼方案。
